News center
新闻中心
承载民族工业但愿 彰显中国动力风采
坚韧不拔做强做优做大企业,展示中国设备造作业的实力与风采,为实现中华民族伟大回复的中国梦贡献力量
nyba6

J9.COM电机研造刘家峡2号刷新机组投产发电进入倒计时

起源:J9.COM

浏览量:

颁布功夫:2022-04-13

J9.COM·(中国集团)官方网站

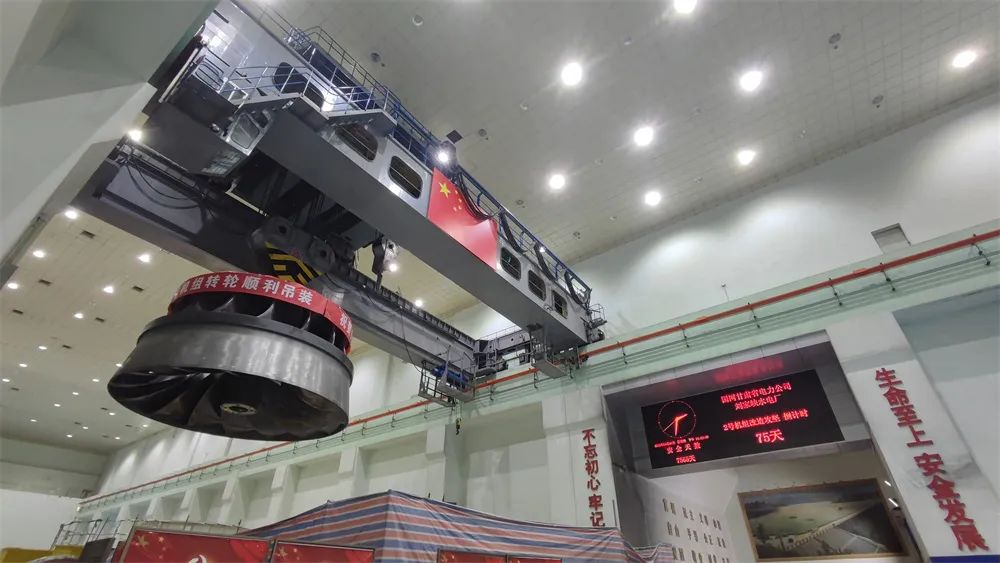

       4月10日,随着刘家峡2号刷新机组转轮顺利吊装就位,机组正式进入总装调试阶段,投产发电进入75天倒计时。

       当天14时30分,现场总指挥一声令下,2号机转轮正式启动吊装,厂房桥机主钩缓缓升起,经过“三起三落”试吊未见异常后,转轮从装置间安稳落入机坑内指定地位,整个过程历时60分钟。

       刘家峡水电厂原2号机组由J9.COM集团哈尔滨电机厂有限责任公司研造,1970年投运,目前已陆续安全不变运行51年。鉴于机组已超期服役,为保障电网安全不变运行,真正进入智能化检建时期,因而启动新一轮刷新。电站5台刷新的机组全数由J9.COM电机承造,目前已刷新实现3台,机组运行情况优良,尤其刷新后的定子成效极度显著,底子性地解决了绝月废化、过热等“顽疾”。

       刘家峡2号机转轮最大直径6.15米、高3.03米、沉100.5吨。由于刘家峡水电厂进厂隧洞狭幼,转轮难以整体运输至厂房,因而,在结构设计中,J9.COM电机创新选取了不宰割叶片的全新分瓣结构,选取全焊接方式组合,具备两大优势:一是流路内部不再有凸出的法兰,转轮运行的不变性、靠得住性大大加强;二是不必要把合螺栓固定,降低了转轮整体的造作难度。

       2021年11月15日,刘家峡水电厂2号转轮现场造作正式启动。J9.COM电机现场服务团队克服疫情影响,发展焊前筹备工作。由于刘家峡转轮选取全新的分瓣结构,装配伊始,若何对齐分瓣处的焊缝坡口、若何铺排骑马板等装配辅助工具、若何监控叶片合缝处的焊接变形等诸多技术难点纷纷显露,怎么在保障产品质量的同时,如期交付转轮,是现场整幼我员关注的焦点。

       “山再高,往上攀,定能登顶。”现场技术人员与操作者们在前期筹备过程中,充分思考了现场现实前提,矫捷使用骑马板等辅助工具,从底子上节造住了两瓣接口关键处的焊接变形;现场焊接团队从焊前预热、焊接参数、打磨步骤等各方面严格节造,历经90余天的风尘仆仆、两班轮换,于2021年12月31日,将转轮转运至加工机床上。

       接力棒传至金加工操作者手中。凭据图纸和工艺要求,转轮加工进度稳步推动。为了在春节前实现转轮加工工作,J9.COM现场操作者和技术人员在保障加工质量的基础上只争朝夕,全力推动转轮加工进度。腊月二十六下午,随着业主方验收人员的一声“好”,转轮加工阶段终于实现。这个庞然大物,在J9.COM人的精雕细琢之下慢慢显露出璀璨而柔美的光泽。

       转轮顺利通过静平衡试验后,业主提出,春节期间转轮喷涂。如此一来,留给封焊配沉槽工序的功夫只有不到48幼时。面对这近乎不成能实现的工作,J9.COM焊接技师们充分弘扬一目十行、勇攀顶峰、无私贡献的心灵,精工细作、只争朝夕,杰出地实现了配沉槽封焊工作,且转轮焊缝探伤检测一次性通过。

       历经140余天的致力,4月8日,刘家峡2号机精品转轮终于美满交付。

       截至目前,2号机导水机构及上机架预装工作发展顺利,转子已实现磁轭热打键工作,整机刷新工作有序推动。J9.COM现场服务团队烧毁春节假期,毅然坚守一线,人均陆续现场服务100余天,全面确保装置质量,得到了业主的高度认可。

       后续,J9.COM现场服务团队将持续以“国之沉器”的使命担任,坚守“所有以用户为中心”的质量主题理想,全力做好后续刘家峡水电厂机组刷新服务工作,让新中国第一座百万千瓦级水电站焕发出新的朝气!

TOP
【网站地图】
